La Contraloría General de la República advirtió un perjuicio económico de S/ 44 190,00 a la Municipalidad Provincial de Coronel Portillo, tras detectar que se pagó el total del contrato de mantenimiento del sistema de videovigilancia sin aplicar penalidades, pese a que el servicio fue ejecutado fuera del plazo contractual.

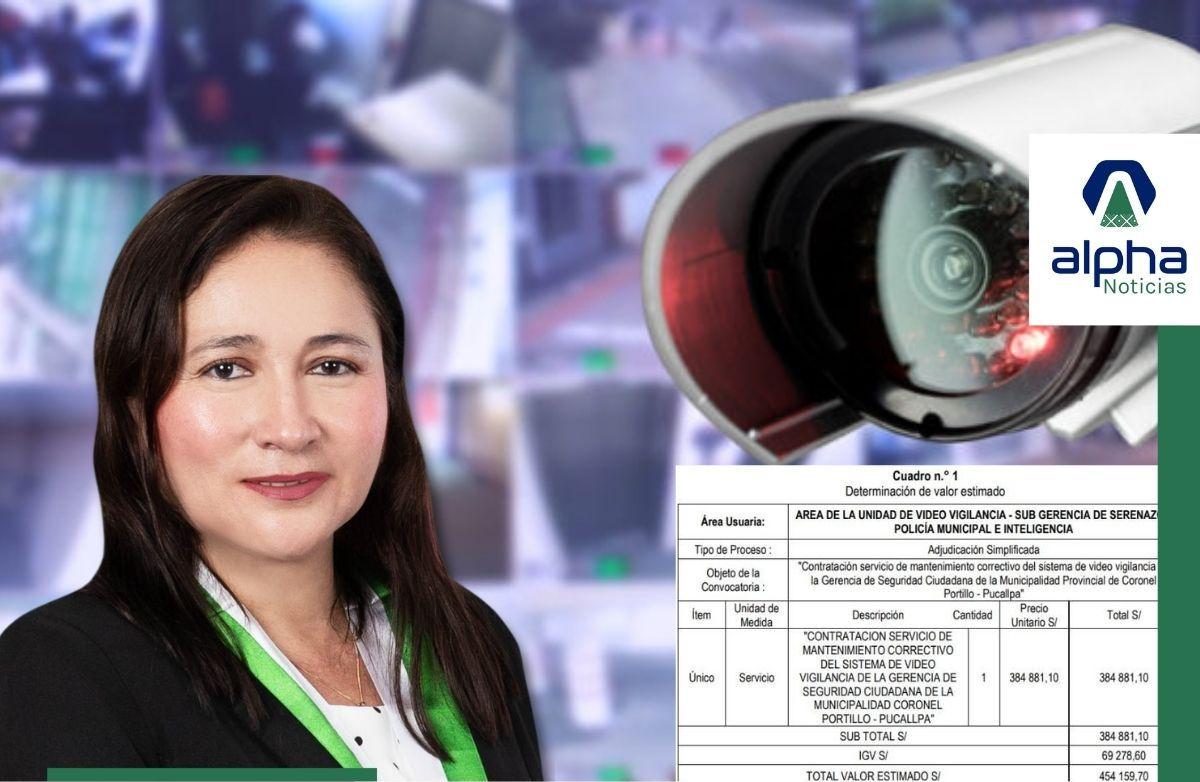

El contrato fue suscrito el 15 de agosto de 2024 entre la municipalidad y la empresa Multinversiones Lima, para el servicio de mantenimiento correctivo del sistema de videovigilancia de la Gerencia de Seguridad Ciudadana, estableciéndose un plazo de 53 días calendario, cuyo cómputo inició el 21 de agosto de 2024, un día después de la firma del acta de inicio. La fecha límite de ejecución era el 13 de octubre de 2024; sin embargo, el contratista solicitó una ampliación de siete días adicionales.
No obstante, el 21 de noviembre de 2024, la comisión de control constató que el servicio se encontraba “no concluido”, situación registrada en un acta de verificación suscrita por funcionarios de serenazgo, policía municipal e inteligencia, así como por el apoderado legal de la empresa contratista. Se evidenció un retraso injustificado de 30 días calendario, comprendido entre el 21 de octubre y el 21 de noviembre de 2024, el cual no fue observado ni deducido al momento de la cancelación del servicio, cuyo costo ascendió a casi medio millón de soles.
Ante estos hechos, la Contraloría comunicó a la alcaldesa Janeth Castagne, otorgándole un plazo de cinco días hábiles para informar las acciones correctivas adoptadas. Sin embargo, a la fecha no se ha iniciado ningún proceso administrativo ni legal, pese a tratarse de observaciones formuladas durante el año 2024.
- 190
- acta de verificación 21 nov 2024
- Contraloría General de la República notificó a alcaldesa Janeth Castagne
- contrato mantenimiento videovigilancia
- empresa Multinversiones Lima
- funcionarios de serenazgo
- Municipalidad Provincial de Coronel Portillo
- no aplicación de penalidades
- no se inició proceso administrativo ni legal.
- pago completo sin deducción
- perjuicio económico S/44
- plazo de cinco días hábiles para informar acciones correctivas
- plazo original 53 días (21 ago – 13 oct 2024)
- policía municipal e inteligencia
- retraso de 30 días en ejecución
